Пробна контролна листа електронских етикета на полицама: 12 КПИ-ја пре ланчаног-широког увођења

Jul 13, 2026

Leave a message

Пилот електронске етикете на полицама треба да докаже да комплетан оперативни систем ради у стварној продавници. Ознака која прими једно успешно ажурирање цене током демонстрације добављача још увек није потврдила податке о производу, интеграцију система, покривеност бежичном мрежом, монтажу на полице, токове посла запослених, руковање изузетцима или финансијски утицај.

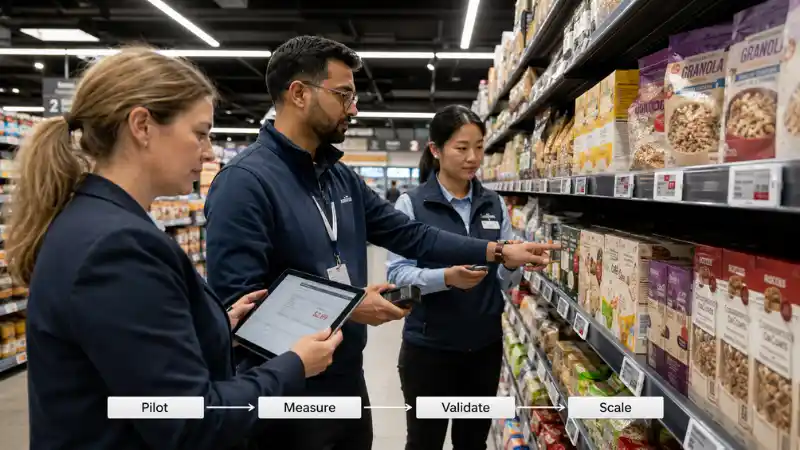

Retail operations and IT teams validating electronic shelf labels during a supermarket pilot

Користан пилот стога почиње пословном одлуком: може ли предложенирешење за електронске полицеиспоручити тачне информације о полици, опоравити се од нормалних кварова, смањити нето радни рад и скалирати без увођења неприхватљивог ризика?

Брз одговор:Дефинишите одлуку о увођењу пре инсталирања, прикупите основну линију за тренутни процес{0}}означавања папира, тестирајте репрезентативне услове продавнице, измерите 12 КПИ испод, покрените контролисане сценарије неуспеха и примените унапред одређена правила покретања, ревизије или заустављања. Прагови у овом водичу су илустративни примери, а не универзални индустријски стандарди.



Како користити ову пробну контролну листу електронских етикета на полицама

Ова контролна листа је дизајнирана за малопродајне послове, ИТ, мерцхандисинг, финансије, управљање продавницама и тимове за набавку. Покрива цео пут од изворног система цена до физичке полице и одваја техничке перформансе од оперативне вредности.

Замените сваки илустративни праг вредношћу коју је одобрио продавац. Коначни критеријуми треба да одражавају применљива правила о ценама, интерне уговоре{1}}о нивоу услуга, историјски учинак, пословни ризик, формат продавнице, учесталост промоције и уговорне обавезе добављача.

Пре него што пилот почне, договорите се око четири ставке:

  • Одлука коју пилот мора да подржи;
  • Докази потребни за доношење те одлуке;
  • Особа одговорна за сваки КПИ;
  • Услови који аутоматски спречавају увођење.



Електронска ознака на полици Пилот КПИ Сцорецард

Следећа картица резултата може се копирати у радну свеску пројекта. Примери прагова су намерно конзервативни и требало би да се прилагођавају уместо да се усвајају аутоматски.

КПИ Формула или метода извештавања Примарни извор података Илустративни критеријум прихватања Пример тежине
1. Стопа тачности цене Исправни ревидирани прикази ÷ укупан број прегледаних приказа × 100% ПОС или ЕРП фајл са ценама, евиденција ЕСЛ ревизије, распоред промоције Нема нерешеног критичног неслагања цена; квантитативни циљ одобрен пре тестирања 20%
2. Први-Стопа успешности покушаја ажурирања Ознаке су исправно ажуриране при првом преносу ÷ покушај ажурирања × 100% Дневник догађаја ЕСЛ платформе Пример: најмање 99,5%, без одељења испод одобреног пода 8%
3. Крај-до-Време завршетка ажурирања Пријавите медијану и П95 од изворног-издања система до потврђеног приказа на полици ПОС или ЕРП временска ознака, дневник средњег софтвера, дневник потврде ЕСЛ-а П95 испуњава договорени СЛА за једну-ставку и групно ажурирање{2}} 7%
4. Неуспешно-Време откривања ажурирања Временска ознака упозорења минус временска ознака стварне грешке; медијана извештаја и П95 Гатеваи, мрежа и ЕСЛ евиденције надгледања Пример: П95 детекција у року од 5 минута за надгледане кварове 7%
5. Време решавања изузетака Верификована временска ознака затварања минус временска ознака отварања инцидента; извештај према врсти инцидента Хелп деск, дневник продавнице, ЕСЛ платформа Пример: средња продавница{0}}инцидент који се може решити затворен је у року од 15 минута 6%
6. Нето уштеда рада Радни сати{0}}обележја на основном папиру минус ЕСЛ радни сати, изузеци и сати одржавања Студија времена, распоред рада, дневник издавања Позитивне нето уштеде и без материјалног непланираног оптерећења 10%
7. Стопа успешности трансакције интеграције Важеће трансакције завршене без ручне исправке ÷ важеће трансакције послате × 100% АПИ, средњи софтвер, ПОС, ЕРП и ЕСЛ евиденције Пример: најмање 99,9%, без тихог губитка података 12%
8. Прецизност повезивања производа-за-етикете Исправна -локација- повезивања ознака производа ÷ ревидирана повезивања × 100% Апликација за везивање, планограм, мастер производа, физичка ревизија Нема погрешног везивања које утиче на приказану цену 10%
9. Прикажите читљивост и успех задатка шаблона Тачно завршени задаци читача ÷ покушаји задатака × 100% Посматране задатке купаца и запослених, скенирање тестова Пример: најмање 95% успешности задатка и нема нечитљивог обавезног поља 5%
10. Повећана стопа инцидената Инциденте{0}}у вези са монтирањем ÷ инсталиране налепнице × 100% за пилот период Чувајте евиденцију инцидената, физички преглед Пример: испод 0,5%, без понављајућег{1}}посебног отказа 5%
11. Стопа извршења задатака особља Исправни задаци завршени без помоћи ÷ додељени задаци × 100% Оцена обуке и посматрани задаци Пример: најмање 90% након нормалног тренинга 5%
12. Варијанца пословног случаја Стварна потврђена бенефиција минус предвиђена корист, подељена са предвиђеном користи Финансијски модел и пилот мерења Пример: резултат унутар плус или минус 20% одобрених претпоставки 5%

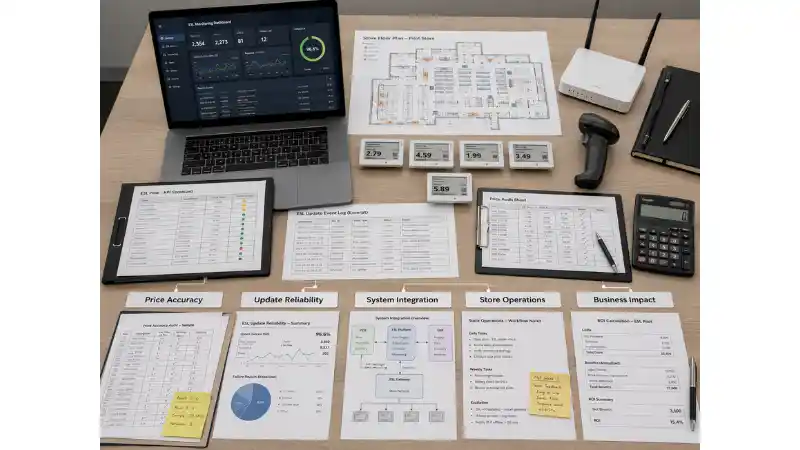

Electronic shelf label pilot KPI framework covering accuracy reliability integration operations and business impact

Пондерисани резултат помаже тимовима да упореде резултате, али не сме да поништи критичне неуспехе. Нетачна цена на полици, тихи губитак трансакција цена, неконтролисани приступ платформи за управљање или немогућност откривања неуспешних ажурирања могу да блокирају увођење чак и када је укупан резултат висок.



Корак 1: Дефинишите одлуку о увођењу пре избора пилот области

Напишите једну изјаву о одлуци која објашњава шта ће пилот одобрити. на пример:

Пилот ће одредити да ли предложени ЕСЛ систем може да одржава контролисану тачност{0}}цена на полицама, да обрађује заказане промоције, да се интегрише са тренутним ПОС и ЕРП окружењем, подржава нормалне изузетке продавница и произведе довољно проверене оперативне користи да оправда увођење у следећу групу продавница.

Ова изјава је јача од „тестирања да ли електронске налепнице на полицама раде“. То приморава тим да дефинише комплетну границу система. Тимови којима је потребан технички преглед пре постављања границе могу прво да прегледајукако функционишу електронске етикете на полицама, укључујући однос између софтвера за управљање, мрежних пролаза, ознака и позадинских система.

Изјава о одлуци треба да идентификује:

  • Укључене врсте продавница и одељења;
  • Укључене су цене, промоција, инвентар и планограм;
  • Системи и интерфејси који се морају тестирати;
  • Датум почетка пилота, трајање и циклуси промоције;
  • Улоге које одобравају техничке, оперативне и финансијске резултате;
  • Критични услови који захтевају заустављање или поновно тестирање.



Корак 2: Изаберите репрезентативни пилот опсег

Најлакши пролаз ретко је најинформативнији пилот. Опсег треба да садржи услове који могу пропасти током проширења, а не само услове због којих демонстрација изгледа чисто.

Укључите намерну мешавину:

  • Високе{0}}и ниске{1}}промене цена;
  • Редовне цене, заказане промоције, снижења и поништавање промоције;
  • Стандардне шине за полице, куке за клинове, жичане корпе, стаклене полице, поклопци и расхладни уређаји;
  • Високи, ниски и запречени положаји полица;
  • Подручја у близини расхладних уређаја, структуралних стубова, складишта или других бежичних система;
  • Различите величине етикета и шаблони за приказ;
  • Више смена запослених и нормална активност допуне.

За пројекат трговине намирницама, постојећи водич запостављање електронске цене у супермаркетуможе помоћи да се идентификују одељења и токови посла који заслужују пилот покривеност. Просторни план такође треба да прати аелектронски водич за постављање етикете на полицаматако да су провере постављања мрежног пролаза, компатибилности монтирања и покривености документоване, а не импровизоване.

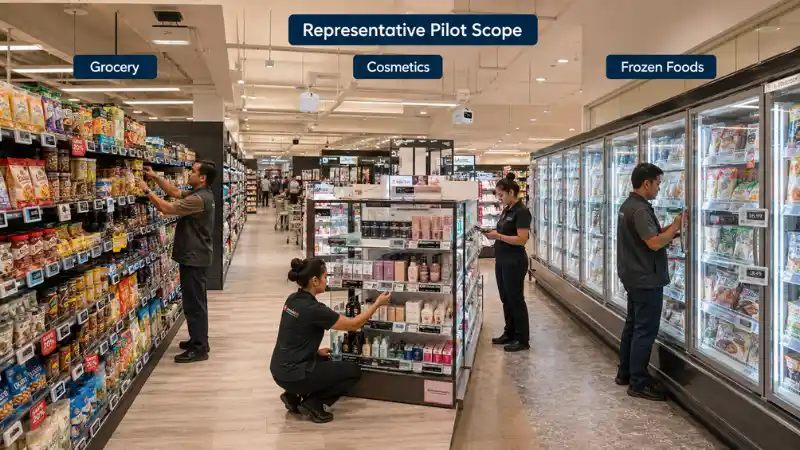

Representative ESL pilot scope across grocery cosmetics and frozen food departments

Илустративни пилот дизајн

Следећи пример је модел планирања, а не универзална препорука:

  • Једна репрезентативна продавница;
  • Три одељења са различитим обрасцима одржавања и цена;
  • Приближно 1.500 етикета у најмање три величине;
  • Шест недеља рада;
  • Два комплетна циклуса почетка{0}}и-завршетка промоције;
  • Тестови покривености у расхладним уређајима, завршним поклопцима, угловима и ниским полицама;
  • Нормална активност у три смене запослених;
  • Један контролисани прекид интеграције и један прекид мрежног пролаза;
  • Недељне физичке ревизије плус{0}}анализа евиденције догађаја.

Ланцу са материјално различитим форматима продавница може бити потребно више од једног пилот архетипа. Компактна продавница, велики супермаркет и продавница у -складишту могу имати различите ризике у погледу покривености, монтирања, тока посла и ажурирања{2}}.



Корак 3: Успоставите основну-ознаку папира

Пилот не може доказати уштеде ако тренутни процес није измерен. Забележите комплетан рад-налепница пре инсталације, укључујући припрему и прераду, а не само време утрошено на причвршћивање налепница.

Основна линија треба да обухвати:

  • Промене цене и промоције недељно;
  • Време утрошено на штампање, сортирање, ходање, замену, проверу и исправљање етикета;
  • Трошкови папира, тонера, штампача, одлагања и складиштења;
  • Недостају, одложене, дуплиране или нетачне ознаке;
  • Спорови о наплати или налази ревизије повезани са{0}}разликама у цени на полицама;
  • Покретање промоције и кашњења у поништавању;
  • Време утрошено на ревизије цена и праћење изузетака{0}}.

Користите иста одељења и упоредиве периоде рада за основна и пилот мерења. Чланак који поредиелектронске налепнице на полицама у односу на папирне налепницепружа корисне категорије, али пословни случај треба да користи сопствене временске студије и податке о трошковима продавца.



Корак 4: Направите одбрањив план ревизије и узорковања

Не дозволите добављачу да одабере само етикете које ће бити ревидиране. Дефинишите популацију, узорак, тајминг и класификацију грешака пре него што се прикупи први резултат.

Користите пуну валидацију за критичне догађаје

Неке догађаје треба проверити у целој погођеној популацији кад год је то технички практично:

  • Велика промотивна активација;
  • Истек промоције и враћање цене;
  • Хитна корекција цене;
  • Опоравак система након прекида интеграције;
  • Промене шаблона које утичу на обавезна поља за цене.

Користите стратификовано узорковање за рутинске ревизије

За рутинске ревизије полица, поделите популацију у смислене групе пре него што изаберете насумичне ознаке. Корисни слојеви укључују одељење, тип уређаја, величину етикете, бежичну зону, тип ажурирања, статус промоције, висину полице и смену запослених.

Тим за квалитет који жели формални атрибут{0}}оквир за узорковање може да прегледаИСО 2859-1:2026 процедуре узорковања за инспекцију према атрибутима. Стандард није ЕСЛ{1}}специфичан захтев, а план узорковања и даље мора да буде прилагођен ценовном ризику, законским обавезама и толеранцији продавца на пропуштене грешке.

Одвојите критичне, велике и мање грешке

Озбиљност Пример Суггестед Треатмент
Критички Погрешна продајна цена, тихи губитак трансакције, неовлашћена промена цене, неуспело поништавање промоције Непосредно задржавање; може аутоматски блокирати увођење
Мајор Поновљени неуспех покривености, нетачно везивање производа без утицаја на цену, нерешено кашњење серије Исправите основни узрок и поново тестирајте погођена стања
Минор Проблем козметичког поравнања, некритични размак између шаблона, изоловано подешавање монтирања Пратите тренд и коригујте пре ширења где је то практично

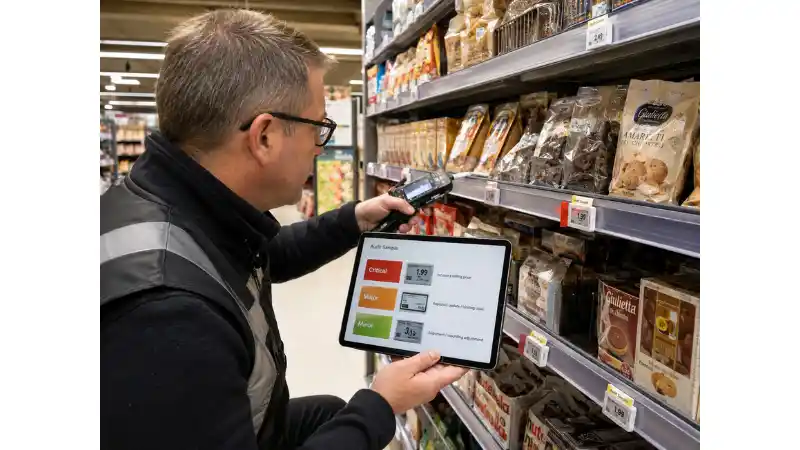

Retail auditor checking electronic shelf labels and classifying critical major and minor pilot failures



12 КПИ пилота за електронску етикету на полици

1. Стопа тачности цене

Тачност цене пореди приказ на полици са одобреним изворним записом. Прегледајте комплетан запис који је битан купцу и продавцу, а не само највећи број цене.

Формула:Исправни ревидирани прикази ÷ укупни ревидирани прикази × 100%.

Проверите идентификатор производа, опис производа, продајну цену, јединичну цену где је применљиво, валуту, промотивну цену, време почетка и завршетка промоције и потребне атрибуте. Стабилни идентификатори треба да се користе у целој путањи података; тхеГС1 глобално упутство за број трговинске јединицеје корисна референца када је ГТИН део главног производа продавца.

Класификујте сваку неслагање према основном узроку:

  • Нетачни изворни подаци;
  • Нетачно везивање производа-за-ознаку;
  • Грешка мапирања интерфејса;
  • Одложено или неуспело ажурирање;
  • Логичка грешка шаблона;
  • Грешка у заказивању промоције;
  • Неовлашћено ручно надјачавање.

Пилот не би требало да крије озбиљне грешке унутар високог просека. Продавац на мало не може захтевати нерешену критичну неусклађеност цена чак и ако је циљ нумеричке тачности иначе достигнут. О оперативним и потрошачким последицама се даље говори ушта се дешава када су прикази цена погрешни.

2. Први-Стопа успешности покушаја ажурирања

Ова метрика показује колико налепница прима и приказује предвиђени садржај у првом циклусу преноса.

Формула:Ознаке су потврђене тачне при првом покушају ÷ покушај ажурирања ознака × 100%.

Пријавите резултат по одељењу, пролазу, уређају, моделу етикете и бежичној зони. Резултат{1}}у целој продавници од 99,5% и даље може да сакрије део замрзивача који ради на 96%.

Потенцијални узроци укључују слабу покривеност, сметње, постављање мрежног пролаза, стање батерије, регистрацију уређаја, загушење у реду чекања и фирмвер етикета. Прегледајте одабрану архитектуру у односу на поређење сајтаБлуетоотх, Ви-Фи и Суб-ГХз ЕСЛ мреже.

3. Крај-до-Време завршетка ажурирања

Измерите комплетан пословни процес, а не само време потребно да се екран освежи.

време почетка:Одобрену промену цене или садржаја објављује изворни систем.

време завршетка:ЕСЛ платформа потврђује да је тачан садржај приказан на предвиђеној етикети.

Забележите засебне резултате за:

  • Једно ажурирање производа;
  • Групно ажурирање{0}}одсека;
  • Промоција{0}}у целој продавници;
  • Планирано будуће ажурирање;
  • Промоција роллбацк;
  • Хитна корекција.

Пријавите медијану и П95, а не само просек. Медијана описује типично ажурирање, док П95 показује време у којем је завршено 95% измерених ажурирања. Максималне и све кварове треба посебно пријавити.

Када постављате СЛА, разликују позадинску обраду, међуверски софтвер, рендеровање, чекање у реду, пренос мрежног пролаза, освежавање екрана и извештавање о потврди. Водич заЕСЛ брзине освежавања и перформансе приказаможе да подржи приказ{0}}специфичан део ове анализе.

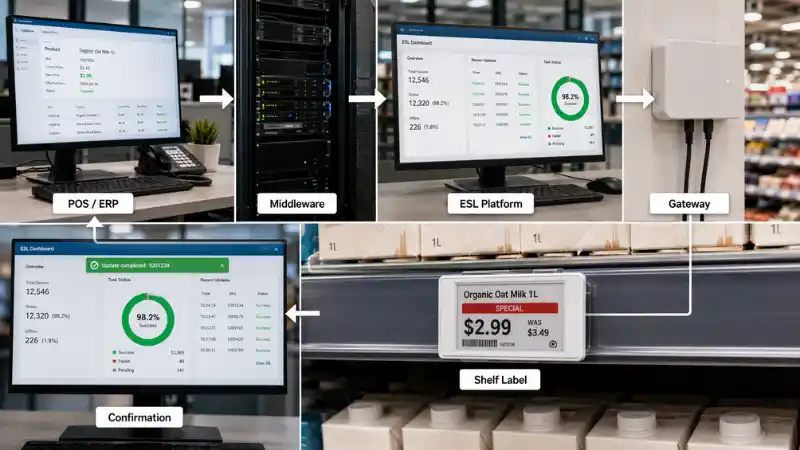

End-to-end electronic shelf label update flow from POS and ERP systems to the shelf display

4. Неуспешно-Време откривања ажурирања

Неуспешним ажурирањем које је видљиво у реду за изузетак се може управљати. Неуспело ажурирање које остаје неоткривено ствара неконтролисани ризик одређивања цена.

Формула:Временска ознака упозорења минус временска ознака у којој ажурирање или уређај заправо нису успели.

Тестирајте да ли платформа:

  • Идентификује тачну ознаку и локацију;
  • Разликује офлајн уређаје од одбијеног садржаја или грешака у интеграцији;
  • Покушава аутоматски према документованом правилу;
  • Ескалира поновљени неуспех;
  • Чува ревизорски траг;
  • Омогућава продавници да провери коначно приказано стање.

Користите познати догађај неуспеха како би право време почетка било доступно. Водич за решавање проблема заелектронске налепнице на полицама се не ажурирајуможе помоћи у стварању реалних категорија грешака за пилот дневник.

5. Време решавања изузетака

Измерите време од стварања инцидента до верификованог затварања и пријавите резултате према типу инцидента и власнику подршке.

Типични изузеци{0}}на нивоу продавнице обухватају:

  • Нетачно везивање производа;
  • Производ је премештен на нову полицу;
  • Оштећена или недостаје етикета;
  • Упозорење о ниској батерији;
  • Неуспешно ажурирање;
  • Нетачан шаблон;
  • Промоција која се није завршила како треба.

Одвојите инциденте које особље продавнице треба да реши од инцидената који захтевају централну ИТ подршку или подршку добављача. Израчунајте медијану и П95 време резолуције за сваку класу. Ако рутински задаци стално захтевају добављача, пилот може радити технички, али неће успети као скалабилни оперативни модел.

6. Нето уштеда рада

Бруто уклањање радне снаге није исправна мера. ЕСЛ-ови елиминишу неке активности-обележавања на папиру, али уводе надгледање, поновно повезивање, шаблон, одржавање и рад са изузетком.

Формула:Основни папир-обележавање рада минус ЕСЛ оперативни рад минус изузетак-руковање рада минус уређај-одржавање рада.

Укључује:

  • Штампање и сортирање;
  • Шетња и претрага локације на полицама;
  • Уклањање и замена етикета;
  • Верификација и прерада;
  • Преглед извештаја о изузетцима;
  • Поновно повезивање након померања производа;
  • Замена батерија или оштећених уређаја;
  • Одржавање шаблона и корисничких дозвола;
  • Истраживање грешака у интеграцији.

Забележите рад по улози и одељењу, јер сат који је уклоњен из продавнице може бити замењен скупљим сатом у централном ИТ-у. За шири поглед на ефекте тока посла, погледајте како ЕСЛ могупоједноставити малопродајне операције.

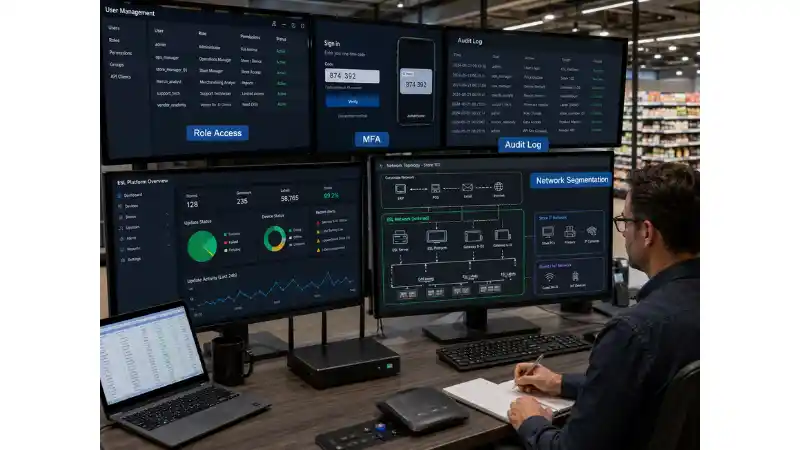

Comparison of manual paper price label workflow and electronic shelf label workflow

7. Стопа успешности трансакције интеграције

Пилот треба да потврди сваки интерфејс који утиче на полицу, укључујући ПОС, ЕРП, управљање информацијама о производима, механизам за промоцију, међуверски софтвер, платформу за инвентар, системе продавница и платформу за управљање ЕСЛ-ом.

Формула:Важеће трансакције завршене без ручне исправке ÷ важеће трансакције послате × 100%.

Пратите прихваћене, одбијене, одложене, дуплиране и недостајуће трансакције. Висок проценат успешности није довољан ако мали број записа нестане без упозорења. Захтев прихватања би стога требало да укључује нулти тихи губитак података.

Покрените један контролисани прекид:

  • Паузирајте интеграцијску везу;
  • Објавите неколико одобрених измена;
  • Вратите везу;
  • Проверите очување реда, наручивање, дедупликацију, опоравак и коначно стање полице.

8. Прецизност повезивања производа-за-етикете

Технички успешно ажурирање је и даље погрешно ако достигне погрешну позицију на полици.

Формула:Тачна везивања за-локацију-етикета производа ÷ ревидирана повезивања × 100%.

Потврди:

  • Идентификатор етикете је повезан са исправним идентификатором производа;
  • Локација система одговара физичкој локацији;
  • Пријављене су дупле и невезане ознаке;
  • Покрети производа се одражавају исправно;
  • Уклоњени производи се могу избрисати или поново доделити;
  • Особље може поново да се повеже без стварања скривених дуплих односа.

Укључите ресетовање планограма и померања производа у пилот. Статичка полица потврђује почетну инсталацију, а не текући радни ток малопродаје.

9. Прикажите читљивост и успех задатка шаблона

Читљивост треба тестирати као задатак, а не судити само од стране особе која је дизајнирала шаблон.

Замолите купце или запослене да идентификују цену, производ, јединичну цену, статус промоције, претходну цену, бар код, КР код или индикатор особља са реалних позиција гледања. Укључите горње и доње полице, јако осветљење, одсјај и пренатрпане уређаје.

Формула:Тачно завршени задаци читача ÷ Покушани задаци × 100%.

Када се разматрају вишеструке технологије приказа, поређење одЛЦД у односу на Е-налепнице полица за мастиломоже помоћи да се дефинише који садржај припада ознакама полица на батерије{0}}а који садржај захтева већи екран у пуној-боји.

10. Стабилност монтаже и физичка издржљивост

Пратите физичке инциденте током нормалног допуњавања, чишћења, контакта са клијентима, кретања колица и промена планограма.

Формула:Инциденте{0}}у вези са монтирањем ÷ инсталиране налепнице × 100% за пилот период.

Забележите лабаве етикете, клизне уређаје, поломљене копче, недостатак лепка, оштећење од удара, изложеност влази, налепнице које су уклонили купци и поновљене проблеме на одређеном уређају. Немојте упоредити различите типове носача заједно. Коначни план постављања треба да одобри одређени носач за сваку полицу или фамилију уређаја.

11. Стопа извршења задатака особља

Након нормалне обуке, погледајте да ли запослени могу правилно да обављају рутинске задатке без помоћи{0}}тима пројекта.

Формула:Исправни задаци без помоћи ÷ додељени задаци × 100%.

Тестирајте да ли особље може:

  • Вежите и померите етикету;
  • Замените оштећени уређај;
  • Препознајте неуспело ажурирање;
  • Прочитајте и класификујте упозорење;
  • Исправите основни проблем са мапирањем;
  • Примените одобрени шаблон;
  • Ескалирајте проблем са неопходним доказима.

Забележите време, врсту грешке, тражену помоћ и нејасна упутства. Повратне информације о обуци треба да доведу до промена у водичу за увођење, а не да остану као општи коментари.

12. Оперативни и финансијски утицај

Финансијски КПИ треба да користи измерене пилот инпуте, а не генеричка потраживања уштеде.

Потврди:

  • Нето промена рада;
  • Штампање и смањење материјала;
  • Брже извођење промоције;
  • Смањење напора у преради и{0}}ревизији цена;
  • Трошкови мрежних пролаза, етикета, носача, софтвера, интеграције, обуке, подршке и резервних делова;
  • Изузетак и оптерећење на одржавању;
  • Трошкови који се могу повећати на нивоу ланца.

Користите сајтовеЕСЛ РОИ калкулаторкао оквир, а затим замените подразумеване претпоставке са верификованим вредностима пилота.

Кратки пилот не може да докаже више-век трајања батерије, дугорочне-стопе кварова на хардверу или будуће трошкове подршке. Ово треба да буде поткријепљено условима гаранције, референтним пројектима, обавезама услуга и уговорним доказима.



Додајте контролну капију за сајбер безбедност и приступ{0}

ЕСЛ платформа може да повеже системе за одређивање цена, услуге у облаку, мрежне пролазе, алате за мобилно повезивање и мреже продавница. Пилот би стога требало да тестира управљање и опоравак, као и перформансе приказа.

Преглед:

  • Корисничке улоге и приступ са најмањим{0}}привилегијама;
  • Више{0}}провера аутентичности где је доступна;
  • Складиштење и ротација АПИ акредитива;
  • Контроле одобрења за промене цена и шаблона;
  • Дневници ревизије за радње корисника, система и уређаја;
  • Сегментација мреже и управљање гатеваи-ом;
  • Прављење резервних копија, опоравак и уклањање налога;
  • Приступ добављача и подршка{0}}контроле сесија.

ТхеНИСТ Циберсецурити Фрамеворк 2.0пружа општу структуру{0}}управљања ризицима која може помоћи ИТ и тимовима за управљање да организују ове провере. То није ЕСЛ{2}}специфичан сертификат.

Cybersecurity and access control review for an electronic shelf label platform



Стрес тестови које сваки ЕСЛ пилот треба да укључи

Electronic shelf label pilot stress tests for batch updates promotion rollback gateway outage and invalid data

Велика серија ажурирања

Ослободите -широку или складишну{1}} групу и понашање редова снимања, време завршетка, поновне покушаје, неуспеле ознаке, одзив платформе и извештавање о изузетцима.

Почетак промоције и аутоматски завршетак

Проверите и активацију и поништење. Промоција која почиње исправно, али се не враћа на одобрену редовну цену је критичан неуспех.

Нетачно везивање производа

Намерно креирајте контролисано погрешно везивање и проверите колико брзо га систем и особље откривају, садрже, исправљају и документују.

Гатеваи или мрежни прекид

Искључите тестни пролаз или мрежни сегмент. Потврдите да последња важећа слика Е- мастила остаје видљива тамо где је применљиво, да се пријављује прекид рада, ажурирања у реду чекања се чувају, услуга се опоравља и да ниједна трансакција није дуплирана или изгубљена.

Неважећи изворни{0}}системски запис

Пошаљите контролисан запис са недостајућим идентификатором, неважећим пољем за цену или нетачним временом ступања на снагу. Систем би требало да га одбаци или стави у карантин уместо да приказује непотпуне информације.

Промена планограма

Преместите производе и замолите обучене запослене да ажурирају физичке и дигиталне везе. Измерите време завршетка, тачност везивања и захтеве за подршку.

Оштећена или недостаје етикета

Уклоните једну пробну налепницу и потврдите да особље може да идентификује проблем, да изабере резервни, да га правилно повеже, да верификује садржај и затвори инцидент.

Тест дозвола и налога

Покушајте да извршите акцију користећи улогу која не би требало да има дозволу, уклоните тест корисника и проверите да ли је приступ опозван и евидентиран.



Илустративни пример: Зашто просек продавнице може да доведе у заблуду

Следећи пример је хипотетички и укључен је само ради демонстрације анализе.

Шесто{0}}недељни пилот-програм обухвата 1500 етикета за намирнице, козметику и смрзнуту храну. Стопа успешности{4}}првог{5}}покушаја ажурирања широм продавнице је 99,1%, што се у почетку чини прихватљивим. Анализа{8}}на нивоу одељења показује:

Подручје Први-успешан покушај Главни налаз
Намирнице 99.8% Стабилне перформансе
Козметика 99.3% Неколико грешака у везивању након померања планограма
Замрзнуте намирнице 95.8% Покријте слабост и кретање монтирања током допуњавања

ESL pilot performance comparison showing weaker update success in the frozen food department

Укупан просек крије одељење које није спремно за увођење. Исправна одлука није безусловна одлука. Тим би требало да редизајнира постављање мрежног пролаза, одобри другу монтажу замрзивача, понови промоцију и тестове серије у тој зони и провери да се проблем више не понавља.

Пример такође показује зашто је класификација грешака важна. Проблем са -козметичким шаблоном са ниским ризиком не треба третирати исто као неуспело ажурирање цене или нетачно везивање производа.



Направите одлуку о покретању, ревизији или заустављању

Цритицал Гатес

Размислите о спречавању увођења када било шта од следећег остане нерешено:

  • Нетачне цене на полицама или неуспели поништавање промоције;
  • Тихи губитак, дуплирање или неконтролисано преуређивање цена трансакција;
  • Неуспела ажурирања која нису поуздано откривена;
  • Неовлашћен приступ или неадекватно евидентирање ревизије;
  • Складиштити токове посла који зависе од поновљене интервенције добављача;
  • Технички дизајн који не може да подржи репрезентативне услове продавнице.

Илустративно правило пондерисане одлуке

  • Иди:Укупан резултат од 85 или више, свака критична капија је прошла, а власници и ресурси су одобрени.
  • Ревидирајте и поново тестирајте:Оцена од 70 до 84, или исправљива слабост ограничена на дефинисано одељење, интерфејс, монтажу, шаблон или процес обуке.
  • Зауставите или размислите:Резултат испод 70, нерешен критични неуспех или пословни случај који остаје зависан од неподржаних претпоставки.

Резултат је помоћ при одлучивању, а не замена за пресуду. Пројекат не треба да компензује неуспех у контроли цена{1}} тако што даје високе оцене на естетици или задовољству особља.

Retail project team making a go revise or stop decision after an electronic shelf label pilot



Докази потребни у коначном пилот извештају

Коначни извештај треба да садржи:

  • Пилот циљ и изјава о одлуци о увођењу;
  • Обим продавница, одељења, етикета, уређаја и пролаза;
  • Архитектура система и мапа интеграције;
  • Основни метод и резултати;
  • КПИ дефиниције, формуле, прагови, тежине и власници;
  • План узорковања и ревизијски докази;
  • Резултати по одељењу, зони, фиксирању, типу етикете, типу ажурирања и смени;
  • Дневник критичних, великих и мањих грешака;
  • Анализа{0}}основног узрока и резултати поновног тестирања;
  • Процена обуке и повратне информације запослених;
  • Безбедност и{0}}налаза контроле приступа;
  • Ажуриране претпоставке о трошковима и користима;
  • Отворени ризици, уговорне радње и промене увођења;
  • Формално идите, ревидирајте или зауставите одобрење.

Приложите изворне доказе као што су временске ознаке, системски дневники, листови ревизије, снимци екрана, фотографије инсталације, карте за подршку, временске студије и записи о обуци.



Шта да тражите од ЕСЛ добављача

Питање Докази за тражење Знак упозорења
Како се откривају неуспела ажурирања? Радни ток упозорења, правила за поновни покушај, пример контролне табле, извезени дневник догађаја Квар се може открити само ручном провером полице
Како се систем опоравља након прекида рада? Резултати тестова чекања на чекање, наручивања, уклањања дупликата и опоравка Нема документованог понашања опоравка
Које задатке може да обавља особље продавнице? Матрица улога, водич за обуку, демонстрација посматраног задатка Рутинске промене захтевају подршку добављача
Како се ревидирају промене цена? Кориснички дневник, изворни запис, статус преноса, потврда приказа Нема крај-до-временске ознаке или трага корисника
Како ће се пилот архитектура скалирати? Складишти архетип, мрежни пролаз, софтвер, лиценцирање, подршка и план увођења Скалирање захтева недефинисан редизајн
Које су претпоставке уговорне? СЛА, гаранција, одговор подршке, резервно снабдевање, безбедност и услови интеграције Тврдње о учинку остају неформалне

Када упоређујете добављаче, користите доследне захтеве за доказе уместо да се ослањате само на листе карактеристика. Преглед сајта оупоређени произвођачи електронских етикета на полицамаможе да подржи рану{0}}фазу прегледа тржишта, док пилот треба да потврди изабрани систем у сопственом окружењу продавца.



Уобичајене грешке пилота

  • Избор лаког подручја:Чист демонстрацијски пролаз може искључити услове који ће највјероватније пропасти.
  • Прескакање основне линије:Без актуелних података о раду и грешкама, уштеде се не могу верификовати.
  • Само мерење просека:Просеци{0}}широке продавнице прикривају кашњења у репу и слабе зоне.
  • Промена прагова након што видите резултате:Критеријуми прихватања морају бити одобрени пре тестирања.
  • Тестирање само хардвера:Пројекат укључује податке, интеграцију, ток посла, приступ, монтажу, подршку и опоравак.
  • Игнорисање решења:Незваничне табеле и поновљене ручне провере део су стварних оперативних трошкова.
  • Завршава се прерано:Кратак тест може да пропусти преокрет промоције, промену планограма, чишћење, допуну, прекиде и разлике у сменама.
  • Третирање високог резултата као дозволе да се игноришу критични пропусти:Неки кварови захтевају задржавање без обзира на укупан број поена.



ФАК

П: Да ли резултати ЕСЛ пилот-а треба да користе просеке или мерење перцентила?

О: Користите оба. Медијан показује типичне перформансе, док П95 означава време у којем је завршено 95% измерених ажурирања или инцидената. Сами просеци могу сакрити мали број озбиљних кашњења. Пилот извештај такође треба засебно да наведе максималне вредности, неуспеле трансакције и нерешене изузетке.

П: Како треба ревидирати тачност цена током ЕСЛ пилота?

О: Упоредите приказ физичке полице са одобреним изворним записом и проверите идентификатор производа, продајну цену, јединичну цену где је потребно, промотивну цену, датуме ступања на снагу, валуту и ​​опис производа. Користите потпуну валидацију за критичне промотивне догађаје где је практично и стратификовано насумично узорковање за рутинске ревизије. Резултате треба раздвојити по одељењу, типу уређаја, величини етикете, типу ажурирања, статусу промоције и бежичној зони.

П: Шта би требало аутоматски да блокира покретање електронске етикете на полицама?

О: Нерешени критични пропусти би требало да блокирају увођење чак и када је укупан КПИ резултат висок. Примери укључују нетачне цене на полицама, неуспеле промене промоције, тихи губитак или дуплирање трансакција цена, неовлашћене промене цена, кварове који нису поуздано откривени и рутинске токове посла који се не могу завршити без поновљене интервенције добављача.

П: Може ли један ЕСЛ пилот представљати сваку продавницу у малопродајном ланцу?

О: Не увек. Један пилот може бити довољан када продавнице имају сличне распореде, уређаје, системе, количине ажурирања и оперативне процесе. Ланци са материјално различитим форматима продавница можда ће требати одвојене пилот архетипове. Локација у стилу компактне продавнице, великог супермаркета, апотеке и складишта{3}}може имати различите ризике покривености, монтирања, тока посла и интеграције.

П: Ко треба да буде власник ЕСЛ пилот КПИ-ја?

О: Власништво треба поделити према извору доказа. Малопродајне операције могу да поседују мере рада и тока посла, ИТ може да поседује интеграцију и резултате праћења, мерцхандисинг може да одобрава шаблоне и понашање промоције, финансије могу да потврђују претпоставке о трошковима, а менаџмент продавнице може проценити извршење задатака запослених. Сваки КПИ треба да има једног именованог власника одговорног за квалитет података, одобрење прага и коначну-одјаву.

П: Како треба тестирати неуспела ажурирања ЕСЛ-а?

О: Направите контролисане грешке са познатим временима почетка. Примери укључују прекид везе са мрежним пролазом, паузирање интеграцијске везе, слање неважећег изворног записа, уклањање ознаке или креирање контролисаног нетачног повезивања. Проверите време упозорења, аутоматске поновне покушаје, класификацију изузетака, ескалацију, опоравак, евиденцију ревизије и коначно стање полице. Грешка коју платформа исправи али никада није открила не треба сматрати успешним тестом.

П: Које доказе треба да обезбеди добављач ЕСЛ-а након пилотирања?

О: Захтевајте извезене евиденције догађаја, записе о потврди о ажурирању, правила за поновни покушај, резултате опоравка интеграције, налазе о покривености мрежног пролаза, документацију о улогама и дозволама, материјале за обуку, обавезе одговора подршке, услове гаранције, препоруке за резервне{0}}уређаје и архитектуру увођења за веће количине продавница. Неформалне изјаве не би требало да замене мерљиве доказе или уговорне обавезе.

П: Како трговац на мало може утврдити да ли су уштеде на раду стварне?

О: Мерите нето промену рада, а не само рад који је уклоњен из процеса{0}}етикета папира. Одузмите ЕСЛ надгледање, руковање изузетцима, поновно повезивање, одржавање шаблона, замену уређаја и време ИТ подршке од основног радног оптерећења-налепнице. Забележите сате по улози и одељењу јер уштеде у радној снази у продавници могу бити надокнађене додатним радом за централне ИТ или тимове за подршку.

П: Шта би требало да се деси када једно одељење не успе, али укупан резултат пилота прође?

О: Не одобравајте безусловно увођење само на основу{0}}просека широм продавнице. Идентификујте неуспешно одељење, класификујте основни узрок, исправите проблем мреже, монтирања, шаблона, тока посла или интеграције и поновите тестове на које утиче. Увођење се може наставити у валидираним областима само када их план имплементације јасно одваја од услова који још увек захтевају санацију.



Финал Такеаваи

Пилот са електронским налепницама на полици треба да донесе одбрањиву одлуку о увођењу, а не колекцију успешних освежавања екрана.

Најјачи пилоти дефинишу успех пре инсталације, упоређују резултате са измереном базом, користе експлицитне формуле и изворе података, извештавају о перформансама репа као и просецима, тестирају абнормалне услове, документују критичне кварове и захтевају доказе за сваку наведену корист.

Када продавац заврши овај процес, одлука о увођењу више не зависи од презентације добављача или генеричке процене уштеде. То је подржано сопственим ревизијама цена малопродаје, системским евиденцијама, временским студијама, радним токовима продавнице, контролама ризика и финансијским мерењима.
